Baustellenbericht – Neueindeckung der St. Georg-Marien Kirche in Ilfeld

Die Neueindeckung der St. Georg-Marien Kirche in 99768 Harztor OT Ilfeld – ist eine Baustelle, die alle beteiligten Baufirmen in allen Bereichen der Ausführung zu Höchstleistungen und Flexibilität fordern wird.

Als Planungs- und Sachverständigenbüro zum Erhalt von historischen und denkmalgeschütztem Gebäudebestand freuen wir uns, mit der Kirchengemeinde Ilfeld als Bauherr und regionalen Baufirmen dieses Bauvorhaben auszuführen und zu begleiten.

Der Beginn dieser besonderen Baustelle erfolgte in der 14. Kalenderwoche mit der ersten Baubesprechung zur Koordination sämtlicher Baubeteiligten. Die Baustelleneinrichtung, wie Klärung Baustrom und Aufstellung der WC-Container, die Umsetzung der verkehrsrechtlichen Anordnungen der Verkehrsbehörde waren besonders wichtig.  Um einen reibungslosen Ablauf zu ermöglichen, erfolgten sämtliche Absprachen und Hinweise gemeinsam mit den Bauherren und den jeweiligen Baugewerken, in einer wöchentlichen Bauberatung vor Ort.

16.07.2025  |  TAG 57 – Neuer Wasserspeier montiert

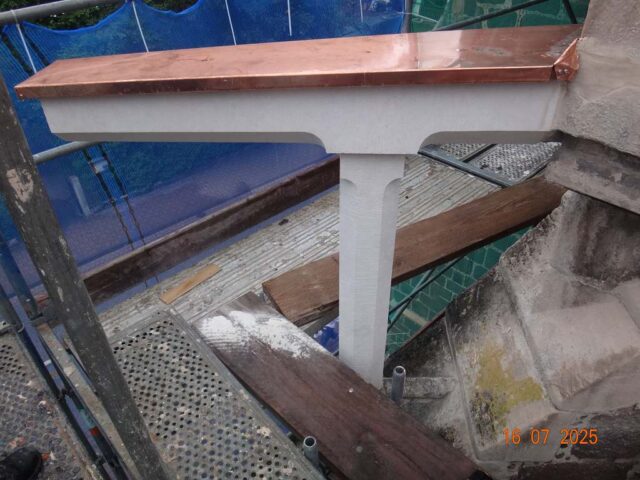

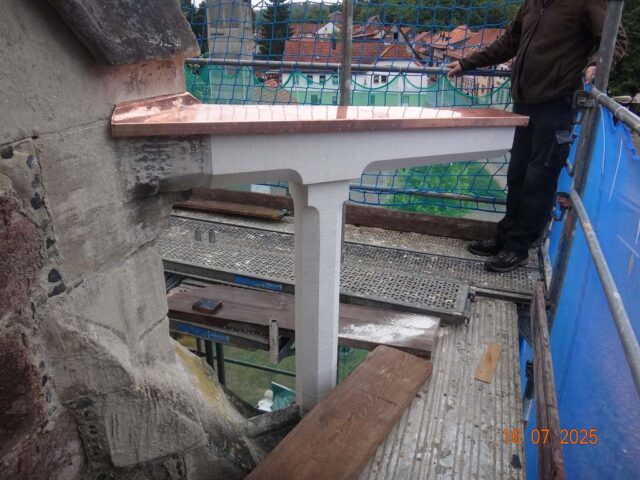

  • Als Besonderheit bei dieser Neueindeckung des Kirchendaches ist die Herstellung und Montage des neuen Wasserspeiers nach dem Original des Architekten Conrad Wilhelm Hase. Eine meisterliche Handwerksarbeit der Steinmetzwerkstatt Fehling aus Nordhausen.
  • Ab der nächsten Woche wird der Gerüstabbau an der Nordseite, Südseite und Chor erfolgen.
    Das Gerüst an der Sakristei wird noch benötigt um die Verankerung der Mauerbekrönung herzustellen und die Dacheindeckung der Sakristei fertigzustellen, dann erfolgt auch hier der Gerüstabbau.
Tag 57_Kirche Ilfeld_Wasserspeier_Steinmetzarbeit
Tag 57_Kirche Ilfeld_Wasserspeier neu an alt
Tag 57_Kirche Ilfeld_Sakristei_Gerüst

09.07.2025  |  TAG 52 – Wasserabweiser und Blitzschutz

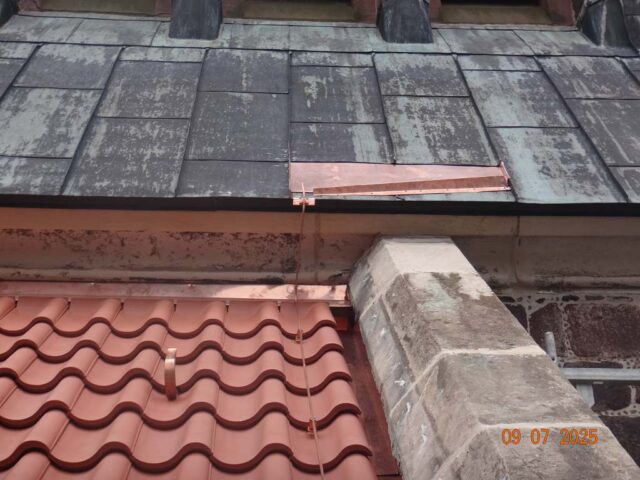

  • Auf beiden Seitenschiffen werden Wasserabweiser auf das Kupferblech des Turmfußes im Bereich der Kalksteinortgänge angebracht, da es in diesem Bereich in der Vergangenheit zu Feuchteschäden gekommen ist. Um Schäden vorzubeugen wird zukünftig das Regenwasser von Turmspitze und Turmfuß mit Hilfe der Wasserabweiser auf die Dachfläche der Seitenschiffe geleitet.
  • Begleitend zu den Dachdeckungsarbeiten wird der Blitzschutz ausgeführt. Die Verlegung des Blitzschutzes erfolgt vom Hauptschiff über die Seitenschiffe der Kirche.
Tag 52_Kirche Ilfeld_Wasserabweiser_Kupferblech

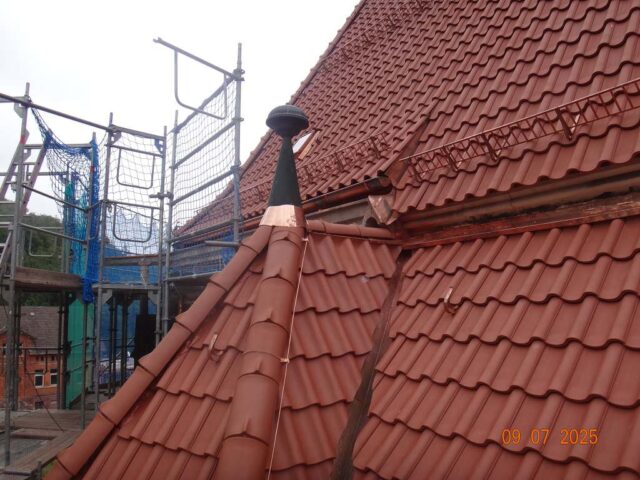

Tag 52_Kirche_Ilfeld_Walmspitze_Blitzschutz

02.07.2025  |  TAG 48 – Neuer Laufsteg im Dachraum

Erst 10 Wochen Bauzeit und die Arbeiten am Kirchendach der St. Georg-Marien Kirche in Ilfeld sind mittlerweile weit fortgeschritten. Die Dacheindeckung, die Dachklempnerarbeiten mit den Blecharbeiten und das Aufarbeiten von Zierteilen sind zum größten Teil abgeschlossen. Diese Arbeiten wurden am Hauptschiff Nordseite und Südseite sowie am Seitenschiff Nordseite in dieser Woche beendet. In den nächsten Wochen werden die Sakristei und das Seitenschiff Südseite folgen.

  • Dachdeckung auf dem Hauptschiff Südseite ist fertiggestellt, derzeit ist das Seitenschiff Süd in Arbeit.
  • Die historischen Wasserspeier sind auf Schäden geprüft und erhalten eine Kupferblechabdeckung.

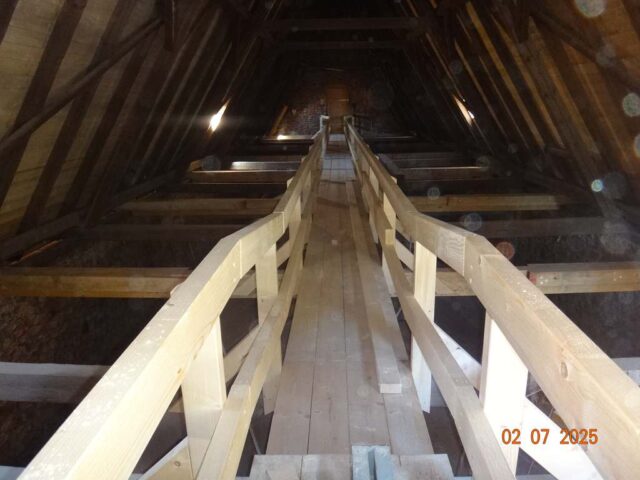

  • Im Dachraum ist der neue Laufsteg fertiggestellt.

Tag 48_Kirche Ilfeld_Wasserspeier_Kupferblech
Tag 48_Kirche Ilfed_Wasserspeier_Kupferblechabdeckung
Tag 48_Kirche Ilfeld_Laufsteg_Dachraum_Kirche

11.06.2025  |  TAG 33 – Beginn der Dachklempnerarbeiten

  • Die Dachklempnerarbeiten kommen gut voran. Zum Einsatz kommen Kupferbleche zur Verblechung von Traufen und untergelegte Kehlen. Dachrinnen, Rinnenhalter sind ebenfalls aus Kupfer.
  • In dem Dach des Hauptschiffes werden Dachluken eingebaut. Diese sind ebenfalls aus Kupfer und fügen sich somit harmonisch in das Gesamtbild ein.

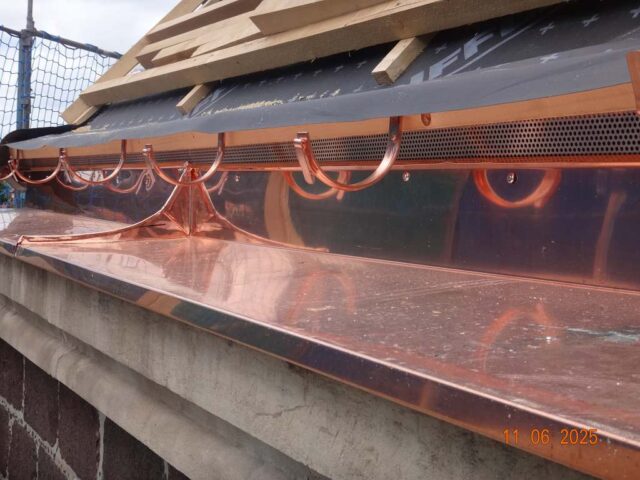

Tag 33_Kirche Ilfeld_Verblechung_Traufe_Kupferblech

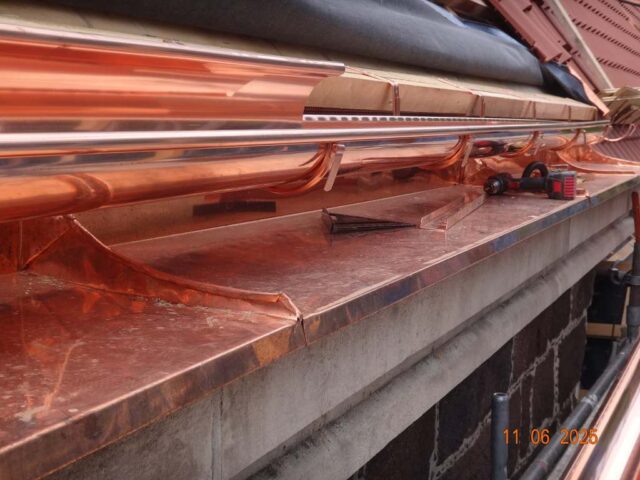

Tag 33_Kirche Ilfeld_Kupferdachrinne_Verblechung

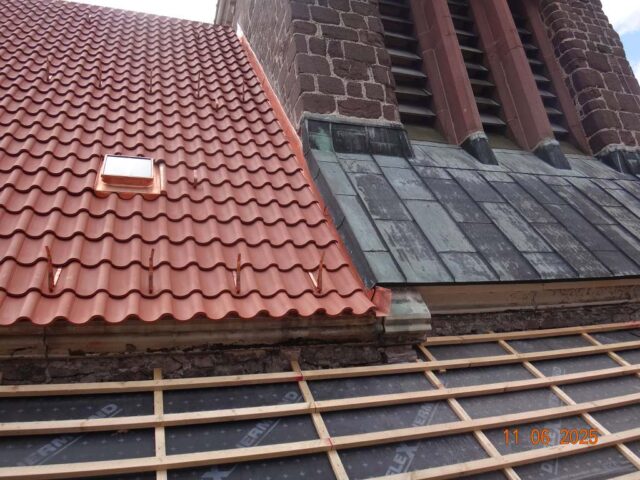

Tag 33_Kirche Ilfeld_Hauptschiff_Dachdeckung

04.06.2025  |  TAG 28 – Beginn der Dacheindeckung

  • Die Arbeiten der Zimmererarbeiten mit der statischen Ertüchtigung, Holzverschalung, Unterdeckbahn, Konterlattung sowie Dachlattung sind am Hauptschiff, Seitenschiff Nord und Süd fertiggestellt. Die Arbeiten der Dachdeckungsarbeiten im Bereich der Sakristei erfolgen in der Ausführung als letztes, nach Rückbau des Gerüstes vom Hauptschiff. Ab sofort kann mit der Dachdeckung Hauptschiff Nordseite von der Traufe her begonnen werden.
  • Die Blecharbeiten für Traufen, Rinnen und unterlegte Kehlen werden zeitgleich mit ausgeführt.
  • Für die notwendigen Blitzschutzarbeiten am First wird ein Zusatzgerüst als zusätzliche Absturzsicherung genutzt.

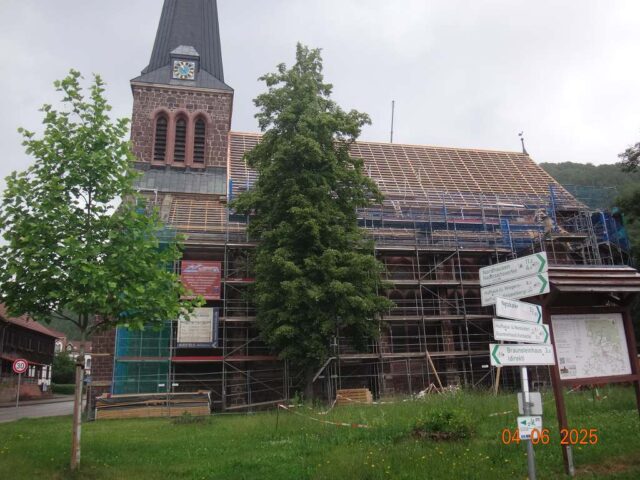

Tag 28_Kirche_Ilfeld_Baufortschritt_Südseite_Gerüst

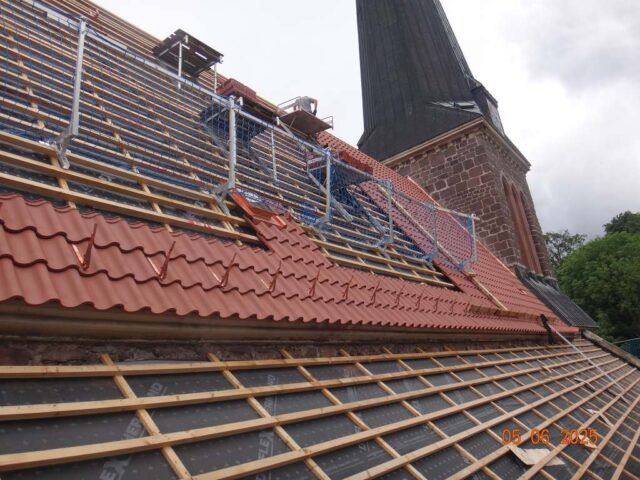

Tag 28_Kirche_Ilfeld_Zusatzgerüst_Dacheindeckung_Hauptschiff

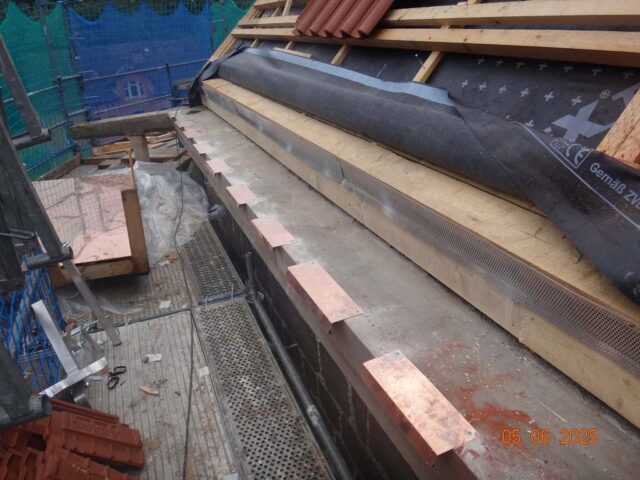

Tag 28_Kirche_Ilfeld_Blecharbeiten_Traufe

21.05.2025  |  TAG 19 – Beginn der statischen Ertüchtigung

  • Nach der Beräumung und Entschuttung des Seitenschiffes Süd konnte mit der statischen Ertüchtigung des Bestandsdachstuhles begonnen werden.
  • Die Absturzsicherung durch Absturzsicherungsnetze ist jetzt im inneren des Hauptschiffes vorhanden. Die Fangnetze und die Zusatzgerüste auf der Dachfläche des Hauptschiffes außerhalb komplettieren das Baugerüst.

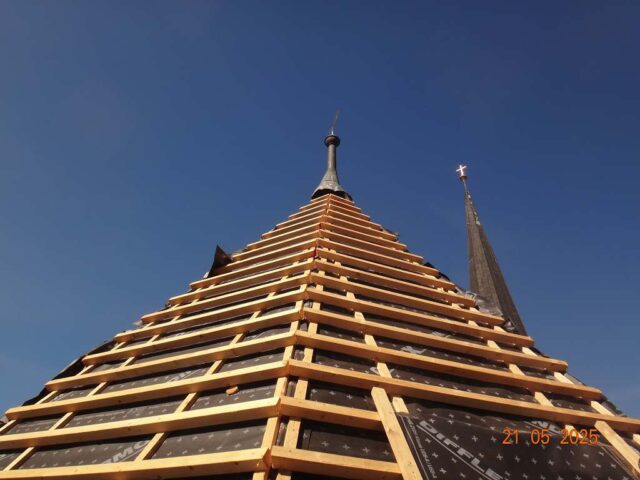

Kirche_Ilfeld_Hauptschiff_Chor_Wetterfahne

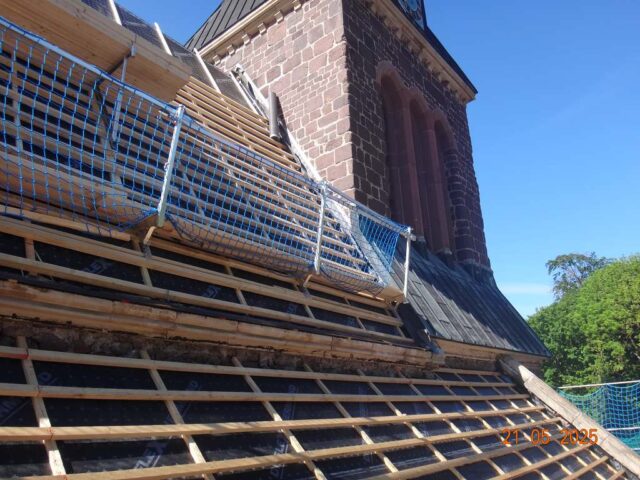

Kirche_Ilfeld_Zusatzgerüst_Dacheindeckung
Kirche_Ilfeld_Hauptschiff_Absturz_Sicherungsnetz

07.05.2025  |  TAG 9 – Beginn der Dachdeckerarbeiten

  • Beginn der Dachdeckerarbeiten am Seitenschiff Nord. Nach Öffnung der Dachdeckung der Nordseite erfolgte als erstes eine Beräumung von Unmengen alten Bauschuttes aus vorangegangenen Dachreparaturen bzw. Neudeckungen.
  • Dachspitzen wurden demontiert.
  • Ab jetzt erfolgt die statische Ertüchtigung des Bestandsdachstuhles.

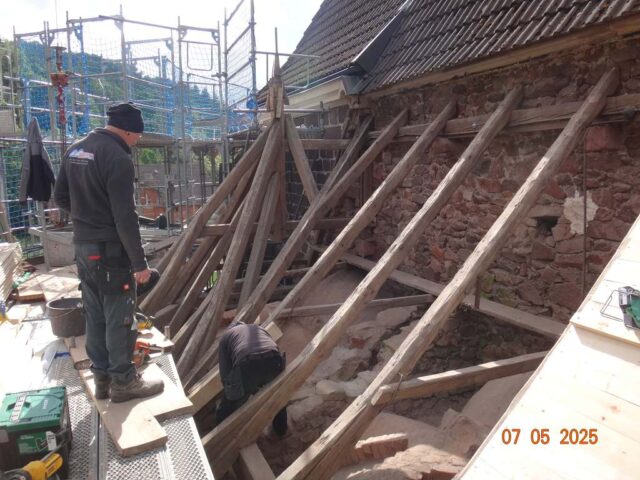

Kirche_Ilfeld_Seitenschiff_Bestand

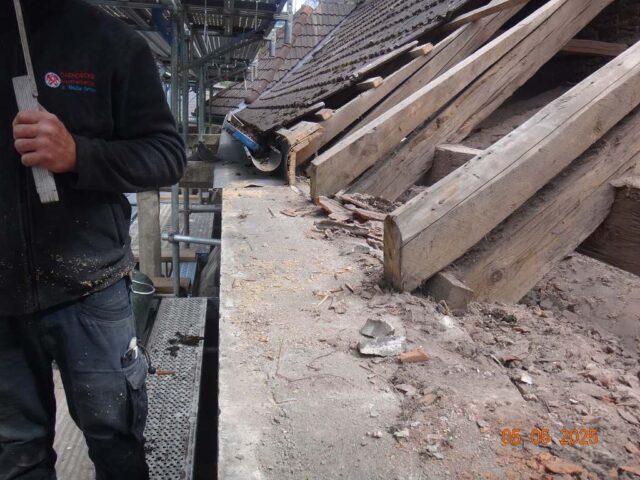

Kirche_Ilfeld_Dachstuhl_Bestand
Kirche_Ilfeld_Walmspitze_Bestand

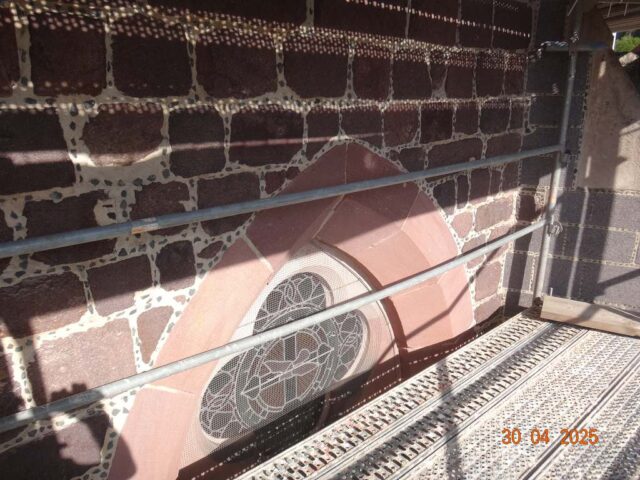

30.04.2025  |  TAG 5 – Baustelleneinrichtung abgeschlossen

Der Gerüstaufbau auf der Nordseite und des Chorbereiches der Kirche ist komplett fertigstellt und nutzungsbereit für den Dachdecker.

Gerüstbau_Kirche_Ilfeld1
Gerüstbau_Kirche_Ilfeld2

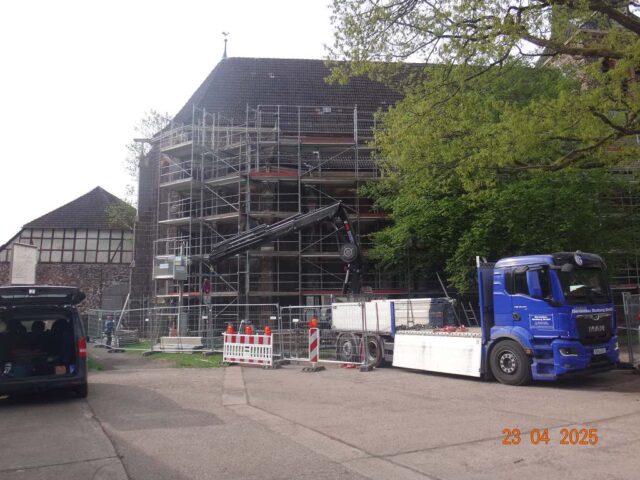

23.04.2025  |  TAG 1 – Beginn der Bauarbeiten

  • Der Gerüstaufbau Nordseite und Chor sowie Bauzaun ist fertiggestellt. In den nächsten Wochen erfolgt der Gerüstaufbau Südseite und Sakristei sowie der restliche Bauzaun, die Ausbohlung der Zerrbalken und die Absturzsicherungsnetze durch den Gerüstbauer.
  • Die Umsetzung der verkehrsrechtlichen Anordnungen zur Absicherung des öffentlichen Verkehrsraumes erfolgt laufen und baubegleitend.
